西藏開投集團9E燃機電站檢修工作取得階段性進展
2022-11-28 20:40:39
11月25日,在疫情的不利影響下,拉薩市迎峰度冬應急電源9E燃機電站克服設備物流受阻、人員入藏受限等諸多困難,經過連日艱苦奮戰,順利完成發電機組轉子本體吊出、回裝工作,標志著該電站應急啟動前恢復性檢修工作取得階段性進展。

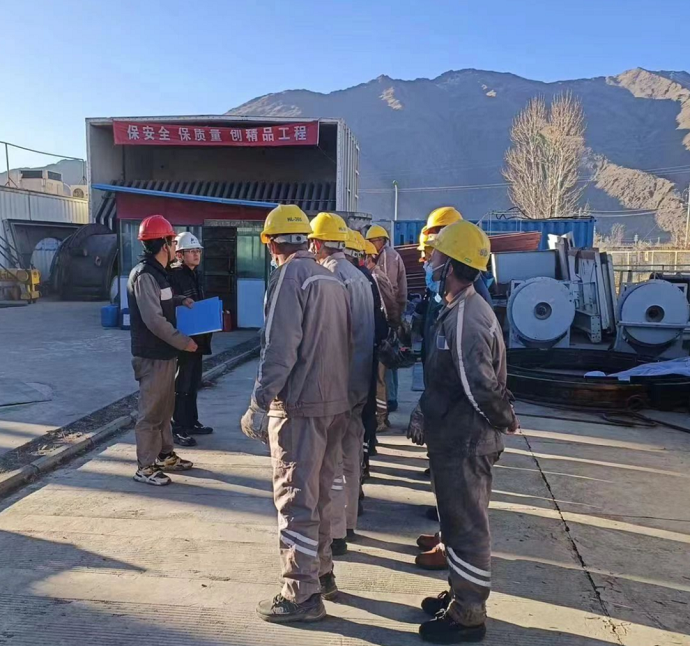

(安全技術交底會 郎海燕攝)
據了解,該電站燃機軸瓦探傷回裝、轉子本體維修探傷回裝等工作已全部完成,燃機本體大修機務、金結部分工作量已完成計劃的80%。同時,全廠消防水系統、電氣系統、供熱管道、熱工控制系統等大修工作正在有序進行中,為12月15日機組恢復發電能力打下了堅實基礎。

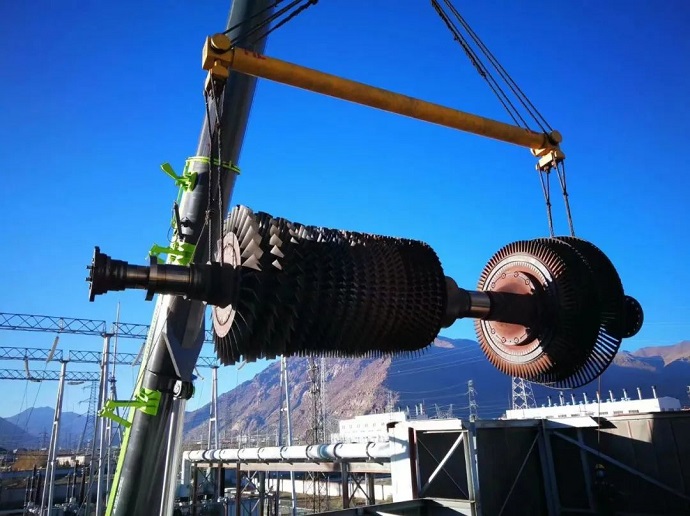

(燃機本體轉子吊裝 郎海燕攝)
文稿:魏俊蘭 / 責編:趙杰(實習)/ 校對:西繞措姆(實習)/ 校核:吳勇 / 審核:張斌
