嘎堆水電公司順利完成35kV線路倒塔永久修復改造施工
2024-05-24 09:38:00
為保證35kV嘎加線的長期安全穩定運行,嘎堆水電公司對原24號鐵搭倒塔搶修的3級臨時電桿進行鐵塔及導線的更換,施工改造時間從4月1日至5月23日,歷時53天。

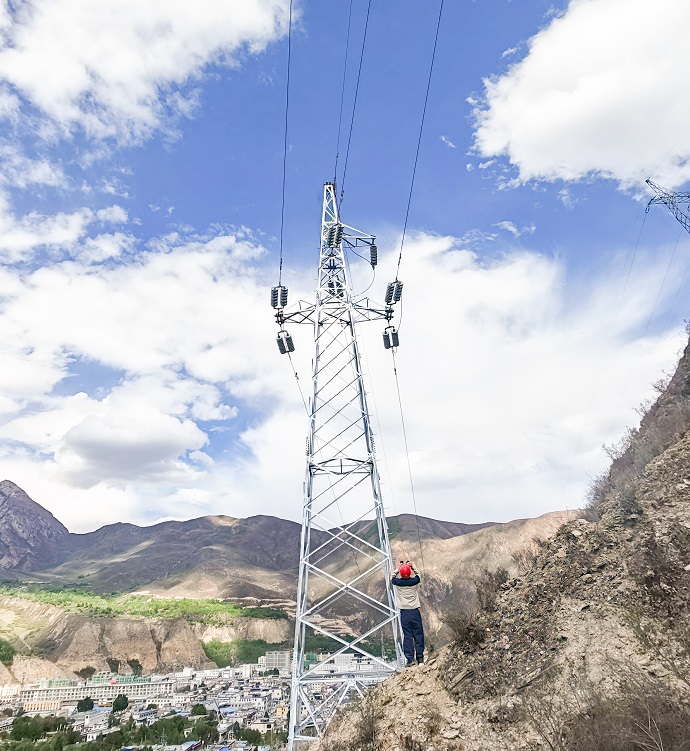

(施工改造現場 葛忠榮攝)
改造期間,嘎堆水電公司提前部署,在安全管控方面采取了多項措施保證工程順利實施,一是審批了設計單位圖紙、施工方案和施工單位的“四措兩案”,對施工隊伍進行了安全教育培訓考試、資質審查、安全技術交底。二是制定了專項安全技術措施及線路停電應急操作演練流程,并組織相關人員學習,熟知各項內容。三是提前進行了35kV嘎加線停電應急演練,提高公司職工和施工人員應對突發事故的處理能力。四是安排專人增加線路及輸電設備巡檢頻次,做到發現問題及時匯報處理。五是安排專人緊跟施工現場安全監管, 及時應對突發情況,確保線路修復改造順利施工。
5月23日19時58分,隨著嘎堆水電公司值長合上35kV嘎加線541開關,35kV嘎加線順利恢復送電,標志著35kV嘎加線路倒塔永久修復改造工作順利完成。這大大提升了鐵塔的安全可靠系數,增強了輸電線路抗大風、抗滑坡能力;同時提升了線路安全運行能力,保障了35kV嘎加線的長期安全穩定運行。
文稿:高波 / 責編:周田 / 審核:唐永輝
